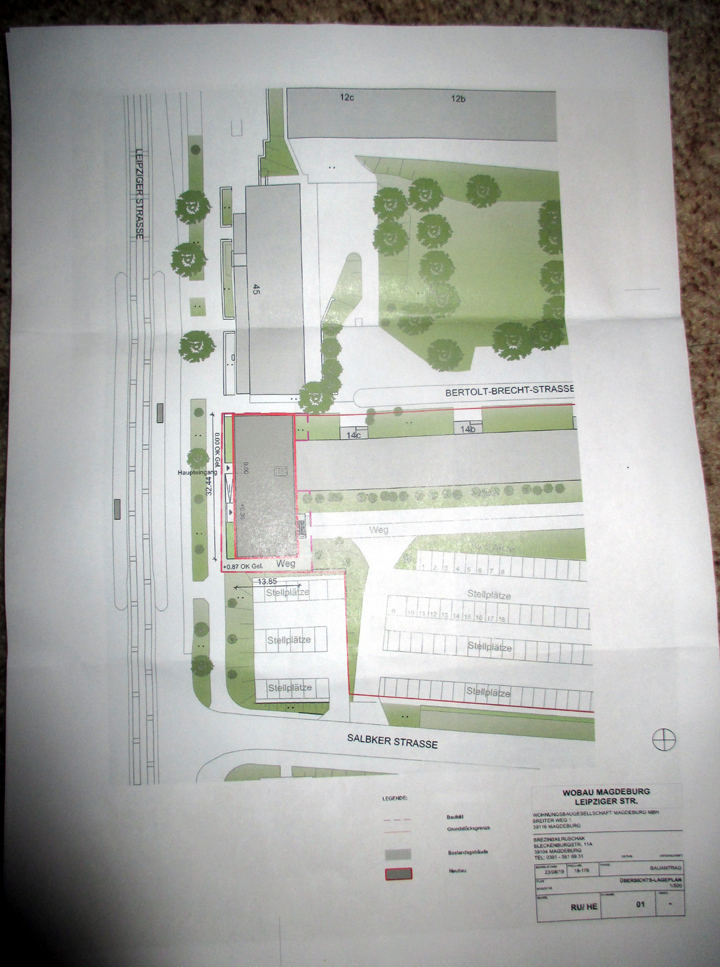

Neubau neben Bertolt-Brecht-Str. 14c ----- wird Salbker Str. 1

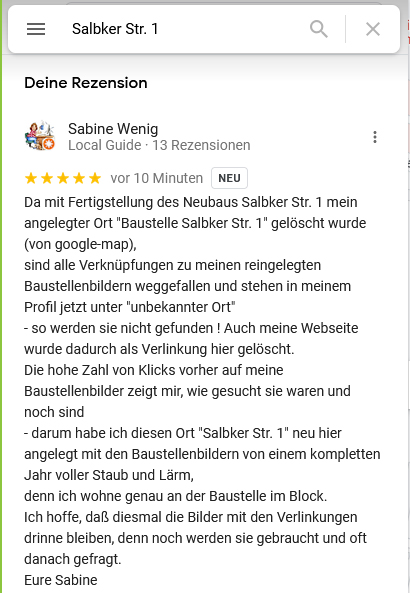

Wer größere Bilder sehen will - kann mich entweder anschreiben per Mail oder
schaut in mein google-map-Profil, wo alle meine Bilder drin sind
https://www.google.com/maps/contrib/102385828016451976976/photos/@52.1305314,11.6002222,13z/data=!4m3!8m2!3m1!1e1?hl=de
--- google-map hat leider nach Fertigstellung des Bau´s meinen "Ort" ´Baustelle Salbker Str. 1´gelöscht
und darum steht dort bei den Bildern oft ´unbekannter Ort´, weil der Bezug fehlt

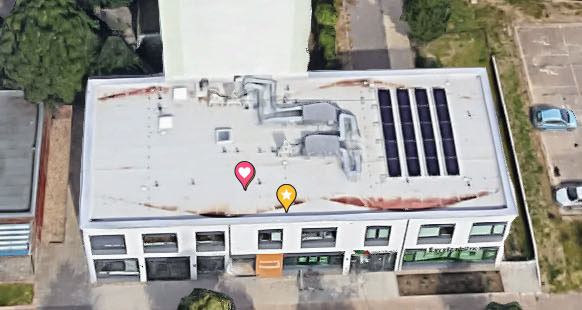

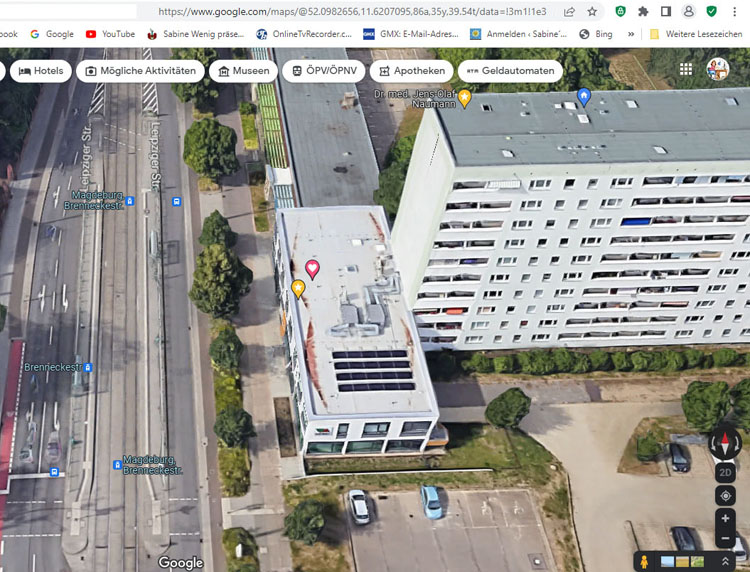

jetzt habe ich einen neuen Ort ´Salbker Str. 1´ mit den Baustellenbildern in google-map angelegt, damit die Bilder wieder beschriftet sind :
https://www.google.com/maps/place/Salbker+Str.+1/@52.0988654,11.6187263,17z/data=!3m1!4b1!4m12!1m6!3m5!1s0
x47a5f5311abe3c17:0xb6a3ccd9b1e03337!2sSalbker+Str.+1!8m2!3d52.0988654!4d11.620915!3m4!1s0x47a5f5311abe3c17
:0xb6a3ccd9b1e03337!8m2!3d52.0988654!4d11.620915?hl=de

--------------------------------------------------

Seit dem Bau der Neubauten war diese Fläche seitlich des Blocks Bertolt-Brecht-Str. 14c frei
- mal abgesehen von der kleinen betonierten Fläche, wo mal ein Kiosk gebaut werden sollte und doch nicht wurde.

2007 :

2009 :

2012 :

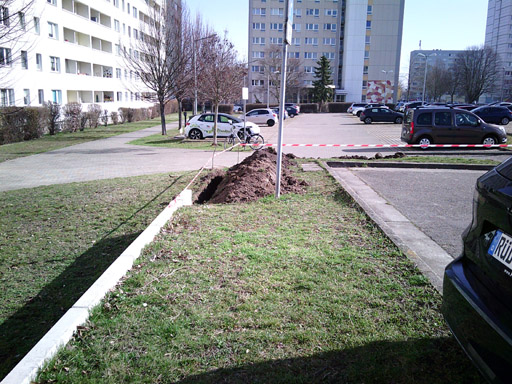

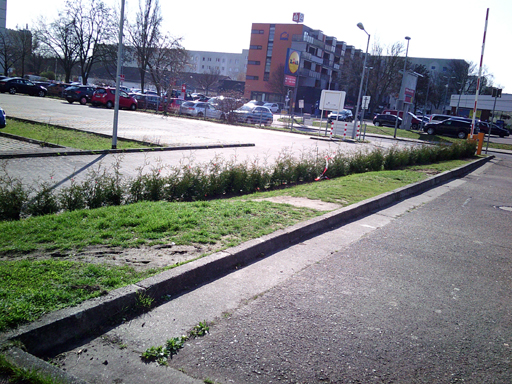

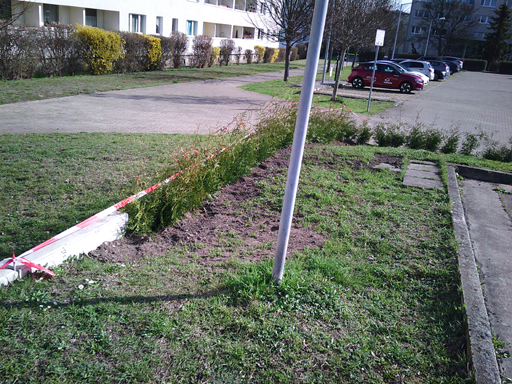

20.12.2019 wurden die Bäume umgesetzt - 100 m weiter Richtung 16er und alle Hausbewohner wunderten sich und spekulierten rum.

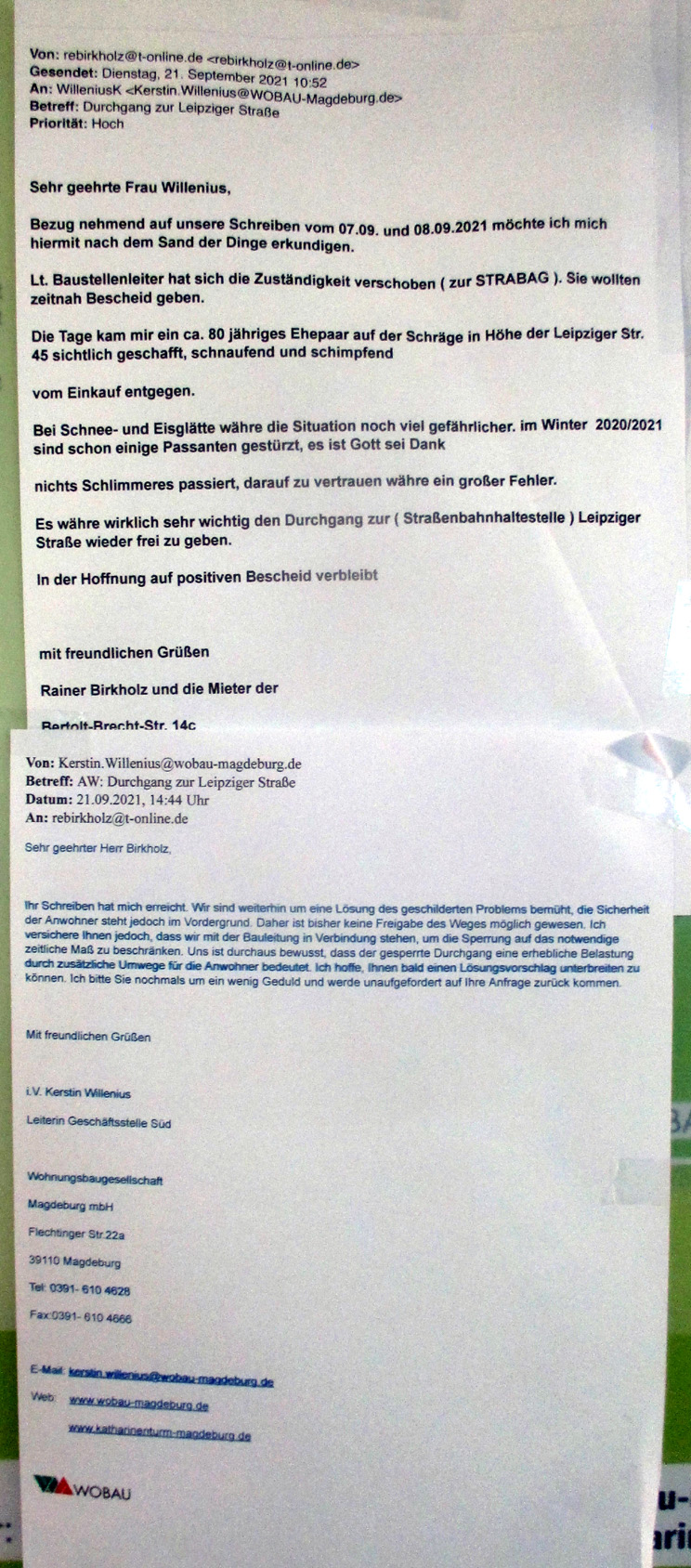

Eine Anfrage an die Wobau und Hausmeister ergab, daß da kämen Arzt und Wobau rein kommen.

23.1.2020 kam dann die Antwort von der Wobau, was sich dort tun würde.

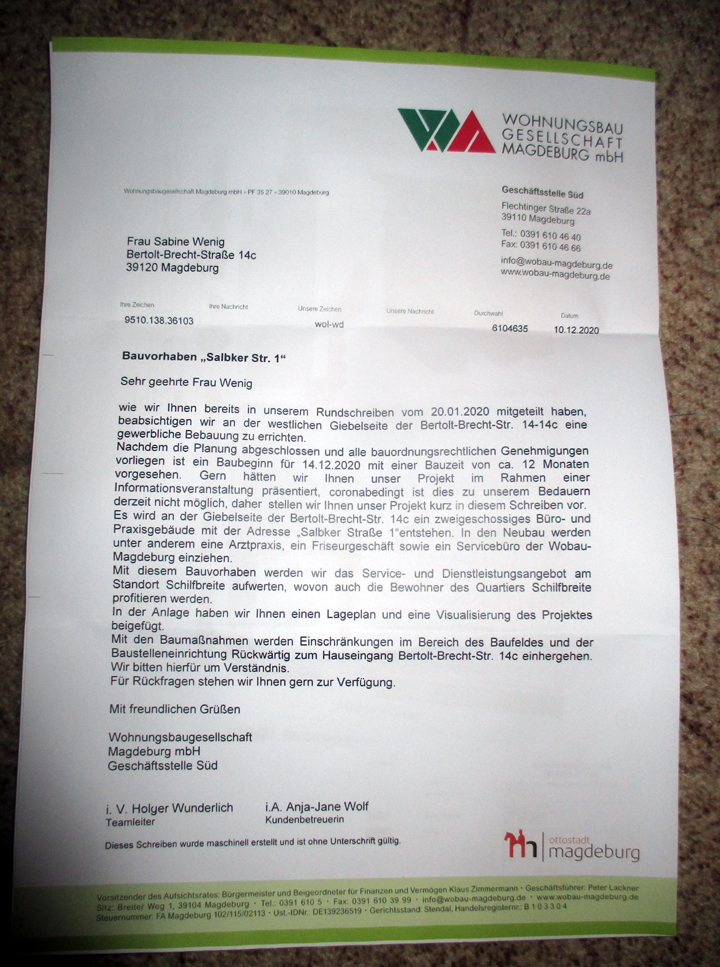

27.2.2020 - Ankündigung :
Die ersten 6 Parkplätze sollen für Baufahrzeuge und später Parkplatz vom Neubau ab Anfang April genutzt werden -
verzögert sich aber wegen Corona.
Auch wir verlieren unseren Parkplatz.

27.3.2020 Die letzten Sträucher müssen weichen.

23.5.2020 : sagte ich doch - die umgepflanzten Bäume und Sträucher wachsen nicht an

-------------------------------------------------------

Aus der Wobau-Zeitung Herbst 2020 :

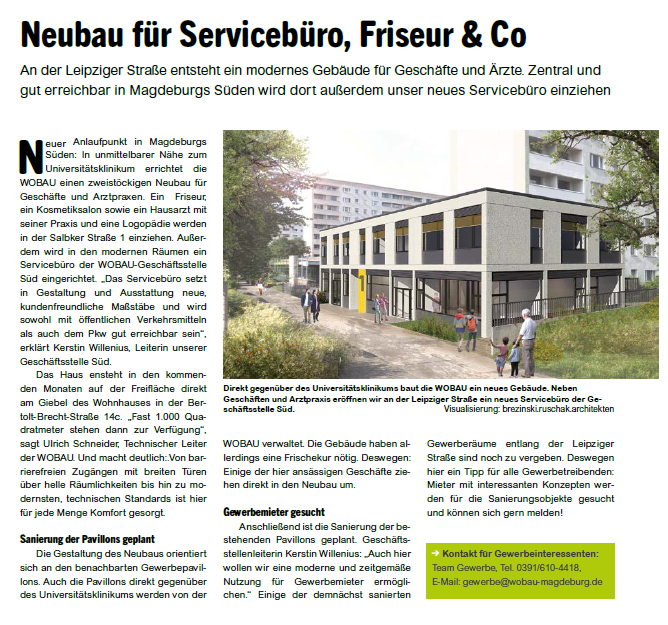

Wobau-Zeitung2020Herbst

-------------------------------------------------------

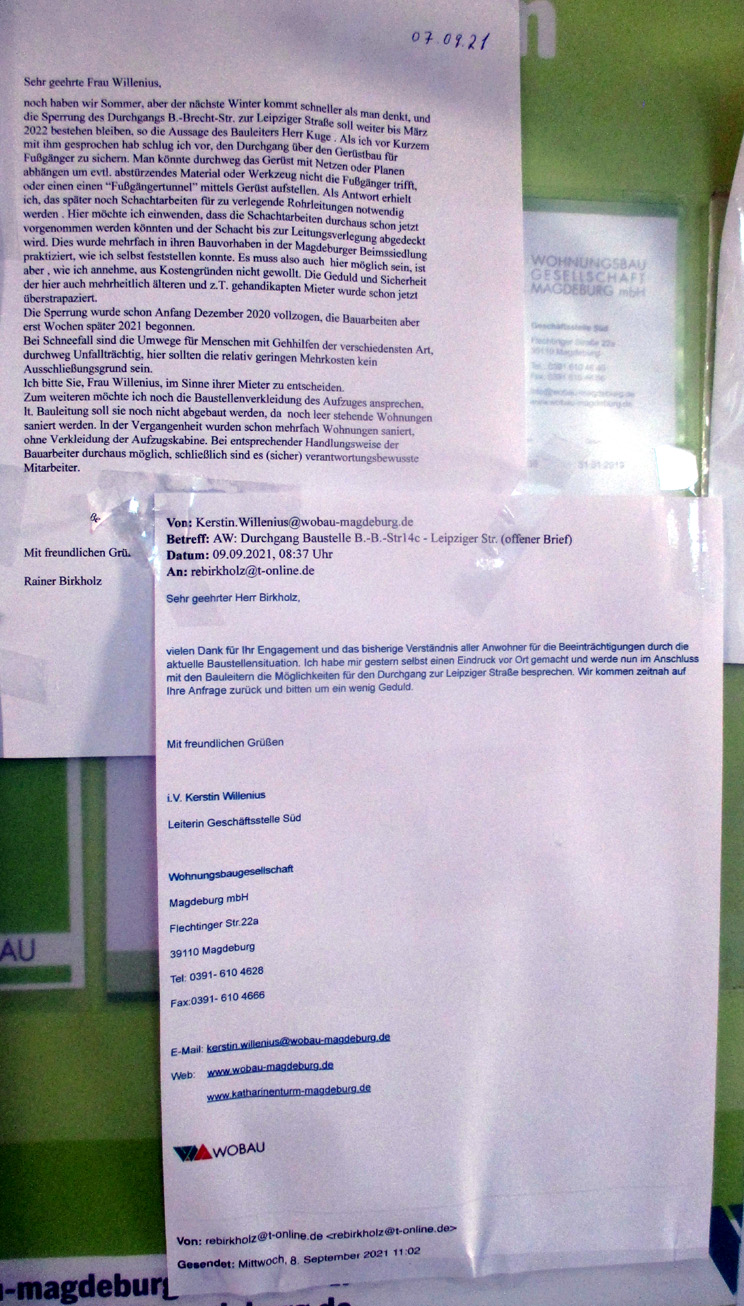

Brief von der Wobau : 12.12.2020

-------------------------------------------------------

16.12.2020 : als erstes wurde ein Stromkasten aufgebaut :

17.12.2020 ging es dann los : Ein Bagger und ein LKW begannen mit der Arbeit : Zertrümmern und Abtransport der alten Betonplatte -
Bauzaun aufbauen - Erdreich ausbuddeln und abtransportieren - der Durchgang zur Leipziger Str. wurde zugesperrt :

Blick von meinem Balkon

18.12.2020 - weiter Erdaushub :

21.12.2020 :

21.12.2020 bei Nacht :

22.12.2020 :

23.12.2020 : letzter Arbeitstag an der Baustelle im alten Jahr :

25.12.2020 - einer der nicht mehr angewachsenen umgepflanzten Bäume mußte dem Bauzaun weichen :

4.1.2021 - erster Arbeitstag an der Baustelle im neuen Jahr trotz Schnee und Eismatsch :

8.1.2021 : Sand aufgefüllt und in der Mitte tiefer ausgebuddelt für die Hausanschlüsse

14.1.2021 : Beton-Eck-Winkel wurden abgeladen - ggf. für die Abstützung des Erdwalles zum Parkplatz hin

25.1.2021 : Die Beton-Ecken aus der Nähe - nicht angewachsene Bäume wurden gekappt

25.1.2021 : haha - sinnlos das Schild :

25.1.2021 : Der Parkplatz wird abgesperrt und eingezäunt :

27.1.2021 : Kranaufbau erster Tag :

28.1.2021 : Kranaufbau zweiter Tag : das Entfalten war sooooo cool !

sogar der Kindergarten schaut zu

    reicht über unseren Block

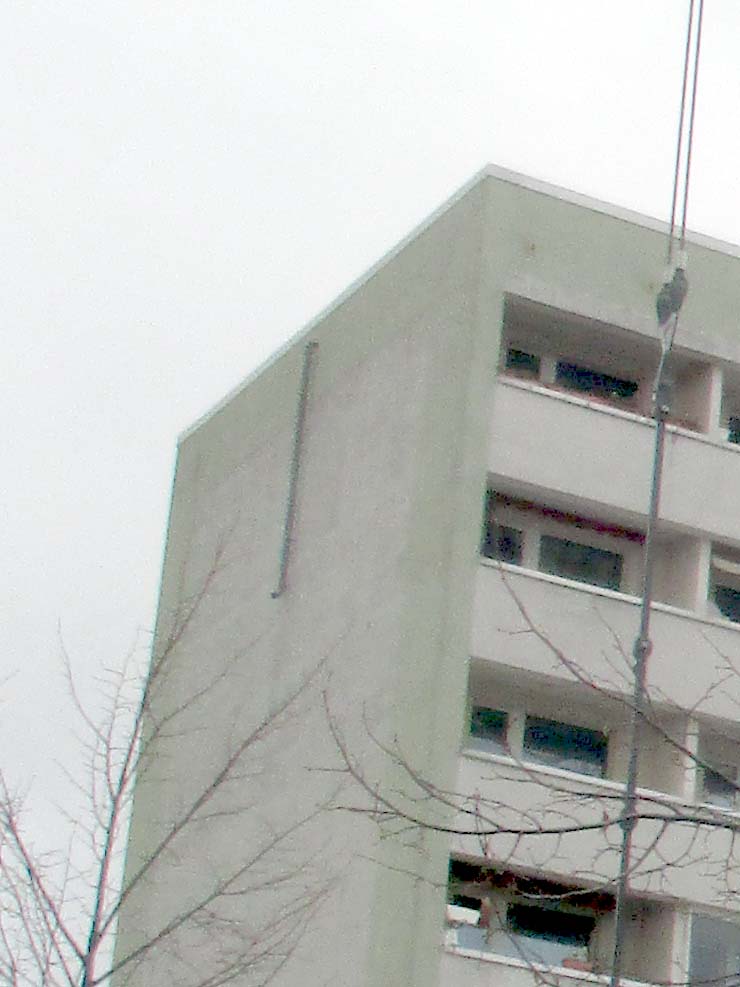

29.1.2021 : Der Kran hat oben und am Ausleger rotes Licht - er steht über unser Haus gedreht

30.1.2021 : Kran hat sich automatisch beim Windwechsel in die andere Himmelsrichtung gedreht - ohne menschliches Zutun - hat Windrad oben

1.2.2021 : Kleiner Bagger bagger an der Baugrube eine Schräge

2.2.2021 : Kleiner Bagger baggert an dem Stromverteilungskasten

3.2.2020 : SWM am Stromverteilungskasten

4.2.2020 : Betonmischfahrzeuge füllen Beton in die Baugrube (1m breit entlang der Hauswand),
Kran entläd Laster (Baucontainer und loses Baumaterial), kleiner Bagger baggert am Stromverteiler wieder zu

5.2.2020 : Betonmischfahrzeuge füllen Beton in die Baugrube (1m breit rundherum),
Kran hält dabei das orangene Teil - zum Feierabend noch Windfahne an Kran angebracht

6.2.2020 : wieder Schnee drüber, Beton muß aushärten und trocknen
Kran und Windfahne zeigen : Wind aus Osten

7.2.2020 : noch mehr Schnee

8.2.2021 : der kleine Bagger wird abtransportiert

10.2.2021 : heute tut sich mal wieder was auf der Baustelle : Schnee wegräumen, Sturmfahne vom Kran holen und später wieder aufhängen ...
- die STRABAG hat eine "Bauunterkunft" im Nachbargebäude unter dem Friseur.

11.2.2021 :

13.2.2021 : ... wie ein Stern in der Nacht

14.2.2021 : viel Schnee - Bauarbeiter machen Tapsen und Spuren als sie nach dem Rechten sehen

18.2.2021 : Bauarbeiter kontrolliert, ob alles ok ist - Schnee taut

19.2.2021 : Schnee weg

22.2.2021 : Bleche werden ausgelegt zum späteren Schutz der Leitungen

23.2.2021 : Leitungen werden geliefert und Bleche werden zum Kasten um die Baustelle

24.2.2021 : Leitungen werden verlegt in Blechrahmen rund um Baustelle - Drahtgeflecht wird gebaut

25.2.2021 : Leitungen in Blechumrandung um Baustelle werden mit Beton ausgegossen - Drahtgeflecht kommt an Hauswand in Mitte

26.2.2021 : weiter Beton ausgießen über Leitungen in Blechrahmen

27.2.2021 : Wochenende

28.2.2021 : Beton trocknet - in Mitte an Wand Kasten für Zu- und Abwasserrohre

1.3.2021 : Zu- und Abwasserrohre

2.3.2021 : dicker Nebel - Sand wird angeliefert und in Mitte der Baustelle mit Bagger verteilt

3.3.2021 : weiter Sand und mit Rüttelplatte wird angeliefert

4.3.2021 : Rüttelplatte verfestigt Sand

5.3.2021 : Kiesbett (Sand)

6.3.2021 : Rundgang um Baustelle

8.3.2021 : Holzverschalung außen drumherum und innen Betonplatte gießen

9.3.2021 : weiter Beton-Grundplatte gießen und Drahtgeflecht dazwischen

10.3.2021 :

11.3.2021 :

12.3.2021 : Beton auf Drahtgeflecht

    Sturm hat Zaun umgeschmissen

15.3.2021 : Zweite Hälfte wird Betonplatte auf Stahlgeflecht gegossen

16.3.2021 : Stahlgeflecht für Säulen

17.3.2021 :

18.3.2021 : Säulen werden mit Beton ausgegossen

19.3.2021 :

20.3.2021 :

22.3.2021 : Einsetzen der ersten senkrechten Platten und Gerüste drumherum

23.3.2021 :

24.3.2021 :

25.3.2021 :

26.3.2021 :

27.3.2021 : Sturm - Haken und Seil am Kran wedeln ganz schön

29.3.2021 : Schalung wird mit Zement ausgegossen

30.3.2021 :

31.3.2021 :

1.4.2021 :

5.4.2021 : Sturm

6.4.2021 :

7.4.2021 :

8.4.2021 :

9.4.2021 :

10.4.2021 :

11.4.2021 :

12.4.2021 : Zwischendecke wird "gezogen"

13.4.2021 :

14.4.2021 :

    Treppen

15.4.2021 :

16.4.2021 :

19.4.2021 : früh Nebel

20.4.2021 : Autokran stand über Nacht da und hob am nächsten Morgen die Treppen rein

Treppe zu sehen

21.4.2021 :

22.4.2021 :

    Sturm

23.4.2021 :

obere Etage wird gemauert

26.4.2021 :

27.4.2021 :

28.4.2021 :

29.4.2021 :

30.4.2021 :

3.5.2021 :

    als ob der Krach noch nicht reicht : auch noch Rasenmähen !

4.5.2021 :

5.5.2021 :

6.5.2021 :

    eh, das ist sooooo dicht vorm Fenster !

7.5.2021 :

10.5.2021 :

11.5.2021 :

12.5.2021:

13.5.2021 :

16.5.2021 :

17.5.2021 :

18.5.2021 :

19.5.2021 : Rückbau

20.5.2021 :

21.5.2021 :

25.5.2021 :

26.5.2021 :

26.5.2021 :

27.5.2021 :

28.5.2021 :

    Estrich auf Fußböden

31.5.2021 :

1.6.2021 :

    Dach geteert

    Baucontainer wird abgeholt

Frechheit !

Der parkt jetzt immer auf unserem ehemaligen Parkplatz, den wir abgeben mußten,
weil die ersten 6 Parkplätze für die strabag-Baustelle und danach für das neu gebaute Bürohaus sein sollten.

Ich bin runter zu ihm und habe den Ausländer zur Rede gestellt :

angeblich hat er die Erlaubnis von der Wobau und auch die Schrankenkarte.
Also hat uns entweder die Wobau schön verarscht oder der Ausländer hat einen ganz anderen Parkplatz
zugewiesen bekommen und kapiert das nicht und stellt sich einfach auf unseren ehemaligen Parkplatz -
dann kriegen wir den natürlich nicht wieder.

2.6.2021 :

3.6.2021 :

4.6.2021 :

6.6.2021 :

7.6.2021 : Heute wird der Kran wieder abgebaut

8.6.2021 : Abtransport Kran

Nun ist er weg, der Kran und der Parkplatz wird wieder freigegeben.

9.6.2021 :

10.6.2021 :

15.6.2021 :

21.6.2021 :
nach extrem starkem Regen kann das Dach die Wassermassen nicht bewältigen,
zumal ja auch noch die Wassermassen von meinem Blockdach 14-14c über ein Wasserfallrohr drauf prasseln
- Dach des Neubau´s ist Schwimmbad - Wasser läuft an der Wandschon runter

22.6.2021 : Schäden werden beseitigt - Neubaudach wird nochmal abgedichtet und Abwasserrohr verlängert

23.6.2021 :
großer und kleiner Bagger rollen an und Betonkantensteine zur Abstützung des Erdwalls vom Parkplatz werden gesetzt,
damit später ein Weg dort um das Gebäude gehen kann. Und an Wasserabfluß wird Rinne gebaggert.

24.6.2021 :

25.6.2021 :

28.6.2021 :

29.6.2021 :

30.6.2021 :

Wieder Starkregen und Schwimmbad auf Neubaudach - längeres Rohr hält zumindest Wasser von den Wänden weg

1.7.2021 :
Schwimmbad auf Neubaudach und das wird sich auch nicht ändern,
solange die Wassermassen von unserem größeren Dach des Blockes 14-14c nur über dieses Rohr auf das Neubaudach abgeleitet wird !

2.7.2021 :

5.7.2021 : Fensterrahmen werden angeliefert und eingebaut

6.7.2021 : restliche Betonwinkel werden wieder wegtransportiert auf die Wiese

7.7.2021 : Fensterrahmen teilweise drin

Abfluß von unserem Dach immer noch auf ihr Dach - nächste Überschwemmung vorprogrammiert !

    Betonwinkel mit Erde zur Stabilisierung aufgeschüttet

    restliche Betonwinkel liegen auf Wiese

9.7.2021 :

auch auf dieser Hausseite ein Abflußrohr - nützt aber nichts, da Dach oben unteteilt ist

14.7.2021 : Fensterscheiben werden angeliefert und eingebaut

16.7.2021 :

17.7.2021 :

19.7.2021 : Für die größten Scheiben ein Autokran

    Polizei sichert Parkplatz ab

        wow, so dicht vor meinem Fenster

20.7.2021 :

21.7.2021 :

23.7.2021 : Scheibengestelle werden wieder abtransportiert - alle Scheiben drin !

6.8.2021 : Wieder Schwimmingpool auf dem Neubaudach nach dem Regen

7.8.2021 : alles unterspült - bloß Rohr oben bringt nichts

10.8.2021 : Elektriker sind drin - außen schon Blitzableiter

    neues WOBAU-Schild

    unbenutzte Betonwinkel liegen noch

        wo sie vorher lagen

11.8.2021 :

12.8.2021 : Trockenbauteile werden angeliefert

13.8.2021 : Betonwinkel werden abgeholt

16.8.2021 :

immer wieder Schwimmingpool auf dem rechten Neubaudach

17.8.2021 : Trockenbauteile-Anlieferung

18.8.2021 : es "faucht" auf dem Dach (Dachpappe wird nochmal wärmebefestigt)

19.8.2021 : wieder Trockenbauteile-Anlieferung (Polysterolplatten)

19.8.2021 : Anlieferung der Dämmung

20.8.2021 : Polysterol-Dämmplatten auf trockener Dachfläche gelagert

23.8.2021 : Container wird geliefert

24.8.2021 : Container wird tagtgl. lautstark “gefüllt”

Dachdecker auf der Schwimmingpool-Dachfläche

25.8.2021 : Anlieferung

26.8.2021 : Trockenbau-Material-Anlieferung mit Kran am Laster gleich ins obere Stockwerk - aus Fenster manchmal komische Perspektive

27.8.2021 : Nach Regen wieder eine Dachseite voll Wasser

28.8.2021 : Elektriker und Trockenbauer innen und neue Werbe-Schilder außen

29.8.2021 :

30.8.2021 :

31.8.2021 : tgl. schon kurz vor halb 7 Uhr geht es los

1.9.2021 : Anlieferung Baumaterial

2.9.2021 :

6.9.2021 :

8.9.2021 : nicht angewachsene Bäume und Sträucher wurden endlich entfernt - Bauarbeiter warten schon bei Zeiten

9.9.2021 : Lieferung schon bei Sonnenaufgang

10.9.2021 :

10.9.2021 :

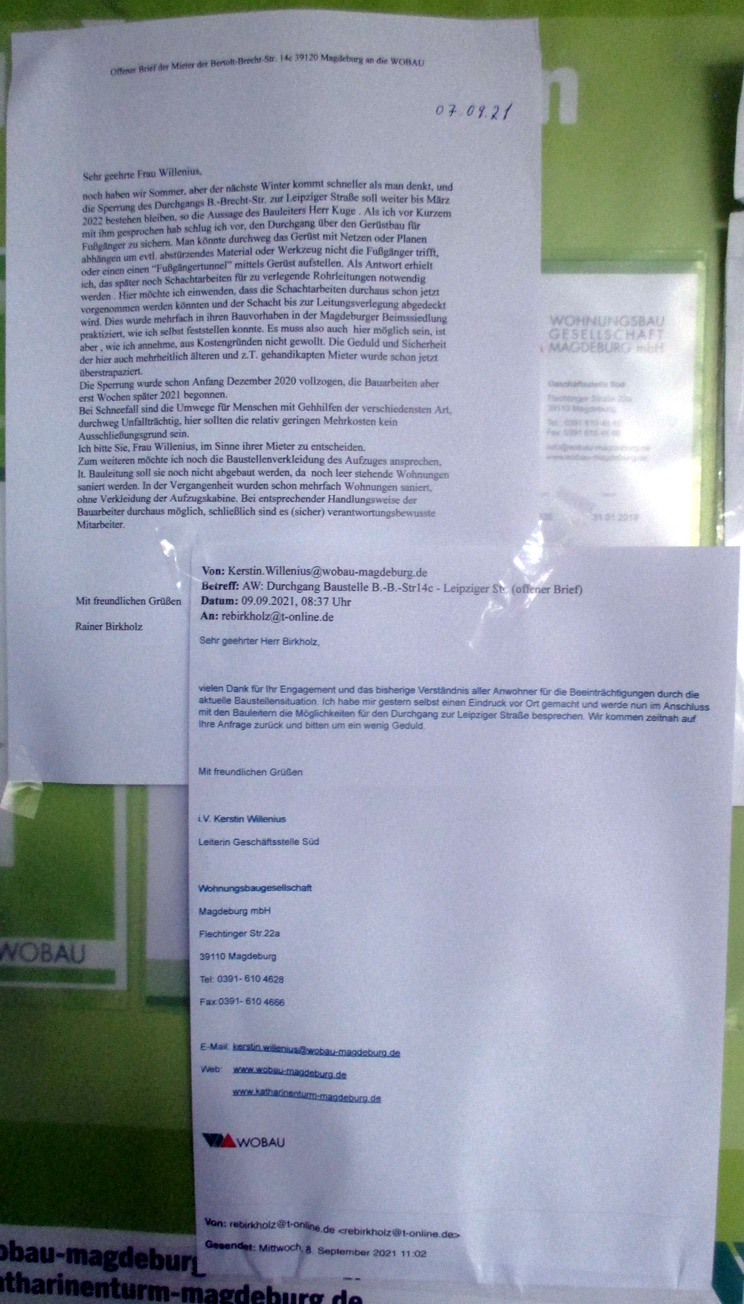

Unsere Hausbewohner diskutieren mit der Wobau,

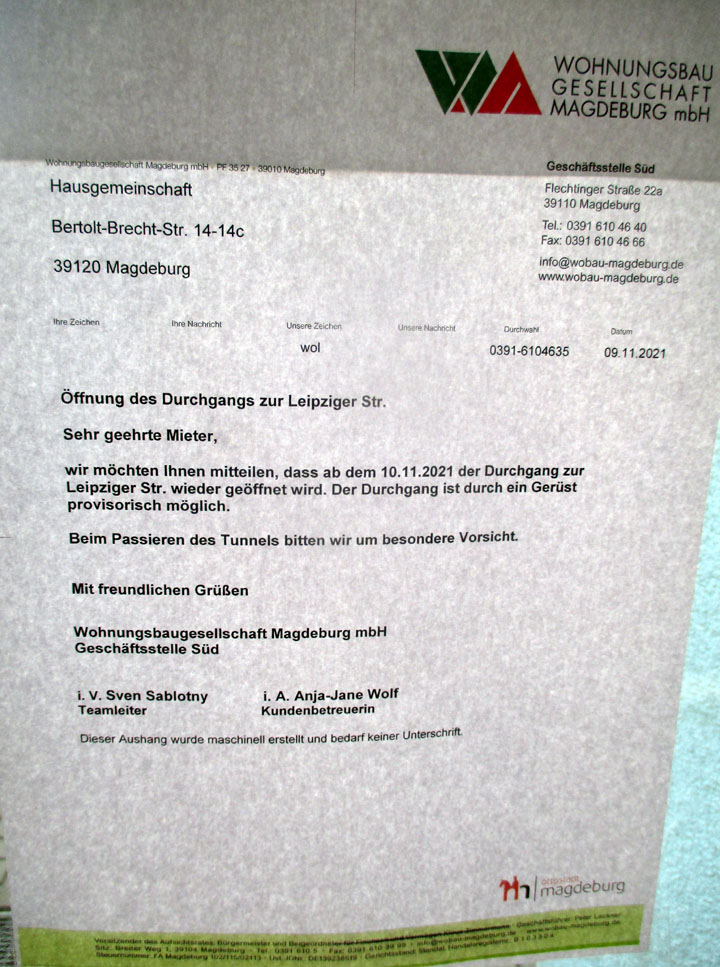

weil der Durchgang zwischen dem Neubau und dem Flachbau von der Bertolt-Brecht-Str zur Leipziger Str. hin
nun statt im Dezember 2021 erst im März 2022 wieder geöffnet werden soll.
Es wurde unten ans schwarze Brett zum mitlesen ausgehangen.

14.9.2021 :

15.9.2021 : Fangen schon im Dunkeln um 7 Uhr an

16.9.2021 :

20.9.2021 :

22.9.2021 :

23.9.2021 :

24.9.2021 :

25.9.2021 : Die Diskussion geht weiter :

27.9.2021 : Es hat in der Nacht gewittert und geregnet : heute wieder Schwimmingpool auf dem Dach des Neubau´s

27.9.2021 : tgl. Baufahrzeuge der Bauleute und Anlieferungen

28.9.2021 :

29.9.2021 :

30.9.2021 :

1.10.2021 :

2.10.2021 : Das laute Gerät macht den Estrich und pumpt ihn durch das Rohr ins Innere des Gebäudes

Am Samstag wird noch bis spät gearbeitet - über Sonntag wird das Gerät abgeholt und Montag geht es weiter.

4.10.2021 :

Sandlieferung

Sonnenuntergang

5.10.2021 :

6.10.2021 : hat wieder geregnet und ist Swimmingpool auf dem Neubaudach

7.10.2021 : das eine Gerüst wird abgebaut und das andere Gerüst aufgebaut und anderes grünes Netz drüber.

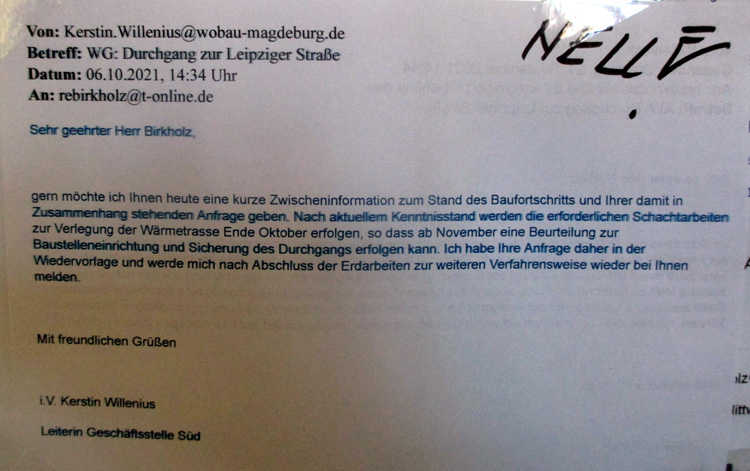

Die Diskussion per Mail wegen Durchgang geht weiter (im Hausflur ausgehängt)

8.10.2021 :

9.10.2021 :

11.10.2021 :

        lang und länger

12.10.2021 :

13.10.2021 :

14.10.2021 :

15.10.2021 :

18.10.2021 :

19.10.2021 :

20.10.2021 :

21.10.2021 :

    Arbeiten auf dem Dach

    vorm Haus baggert kleiner Bagger Erde auf Laster

ausgebaggerte Grube für Heizrohre vom Flachbau zum Neubau durch unseren Wäschekeller (siehe Schriftstück später)

auf Balkon-Seite :

von oben geschaut auf Straßenseite :

später :

22.10.2021 :

25.10.2021 :

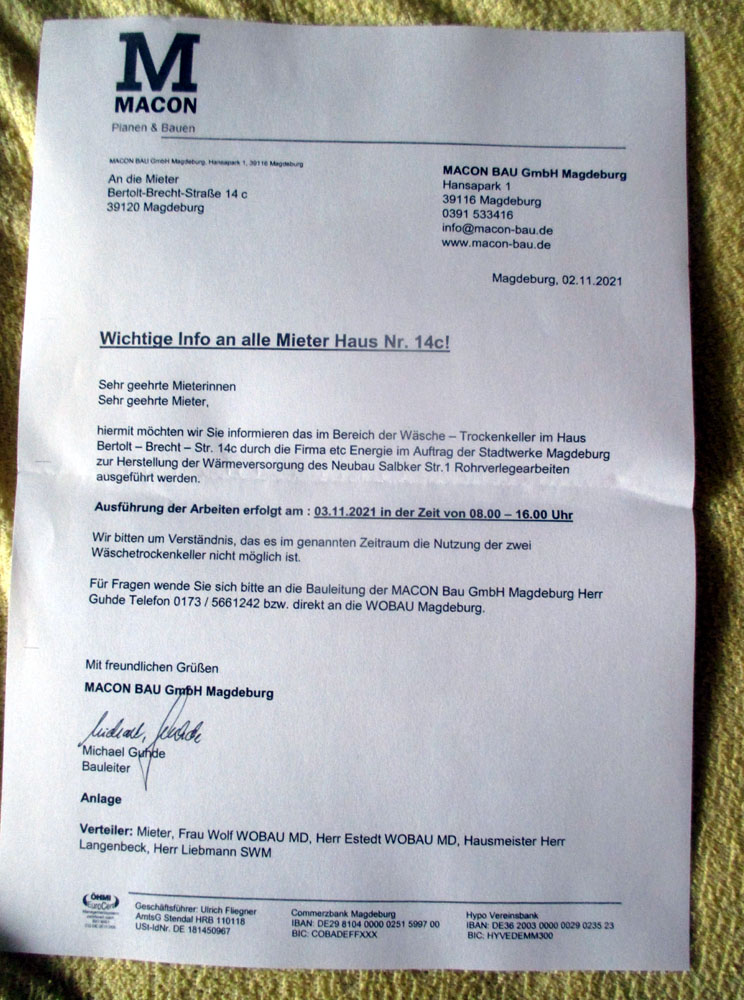

    Lieferung für Macon

26.10.2021 :

27.10.2021 :

28.10.2021 :

29.10.2021 :

        Grube ist wieder zu

        erste Rohre im Wäschekeller

30.10.2021 :

1.11.2021 :

    Baumarbeiten - Häcksler

2.11.2021 :

3.11.2021 :

    Rohre verlegt im Wäschekeller

4.11.2021 :

5.11.2021 :

    wieder dieser Krachmacher (Estrich auf die Fußbodenheizung)

6.11.2021 :

7.11.2021 :

8.11.2021 :

9.11.2021 :

Sonnenuntergang

Abends war der übertunnelte Durchgang zwischen Flachbau und Neubau zum Durchlaufen freigegeben

10.11.2021 : Die Öffnung des Tunneldurchgangs zwischen Neubau und Flachbau ist jetzt offiziell.

11.11.2021 :

    die Heizungsrohre vom Neubau durch unseren Wäschekeller

12.11.2021 :

15.11.2021 : Sie sind auf dem Dach dabei.

16.11.2021 :

18.11.2021 : Materiallieferung schon in aller Frühe im Dunkeln

19.11.2021 : außen ist der Putz schon drauf

22.11.2021 :

23.11.2021 : erste Materiallieferung schon im Dunkeln

24.11.2021 :

25.11.2021 : eine Fließplane auf dem Dach : kommt doch eine begrünte Dachfläche ?

    Mineralwolle steht auf den Bigpack´s

26.11.2021 :

29.11.2021 :

30.11.2021 :

1.12.2021 :

Der Durchgang von der Leipziger Str. aus

Kosmetikstudio kündigt seinen Umzug an

1.12.2021 : Dachaußenkante Kacheln drauf

toller Sonnenuntergang

2.12.2021 : Außenputz

3.12.2021 : Außenputz

6.12.2021 :

7.12.2021 :

8.12.2021 : fangen schon im Dunkeln an - das schafft meine Kamera leider nicht

Auto sichert Zufahrt ab - 10 Uhr ist der Spuk vorbei

9.12.2021 : Es ist Schnee gefallen

10.12.2021 :

13.12.2021 : fangen wieder im Dunkeln an

14.12.2021 : schon im Dunkeln ...

15.12.2021 : Heute kommen die grünen Netze ab und der Durchgang wird beräumt

15.12.2021 : restliches grünes Netz wird entfernt

16.12.2021 : Gerüst wird abgebaut

Alle Hüllen sind gefallen :

17.12.2021 :

18.12.2021 : Ankündigung der Sperrung unserer Wäschekeller wegen Heizungsrohranschluß für Neubau

20.12.2021 : tja, man sieht nicht viel beim Innenausbau von außen !

21.12.2021 :

22.12.2021 :

Unter dem Durchgang gehen die Rohre bis unter unsern Kellerfenster rein

In unserem Wäschekeller :

23.12.2021 :

26.12.2021 : zweiter Weihnachtsfeiertag

31.12.2021 : Sonnenuntergang

3.1.2022 : Neues Jahr

5.1.2022 : Maler tragen Farbeimer mit armeegrüner Farbe in den Neubau

7.1.2022 :

8.1.2022 : Sonnenuntergang

12.1.2022 : Sand/Kies-Anlieferung, verteilen und mit Rüttelplatte um das Gebäude befestigen

13.1.2022 :

14.1.2022 :

15.1.2022 :

17.1.2022 :

18.1.2022 :

19.1.2022 :

20.1.2022 : Außentreppe wird angebaut

21.1.2022 : fangen schon im Dunkeln an mit Sand/Kies/Splitt abladen und ums Gebäude verteilen und feststampfen

24.1.2022 : Krach geht schon wieder vor dem Hellwerden los

25.1.2022 : Außen-Treppengeländer wird angeliefert und montiert

26.1.2022 : Krach geht schon wieder im Dunkeln los

27.1.2022 :

28.1.2022 : wenigstens bleibt der Baum noch stehen !

    Mist : kein Weg mehr ? Hohe Abschlußkante und Beet dahinter ???

30.1.2022 : Sturm haut die Bauzäune um

31.1.2022 : die "Grünen" kommen

1.2.2022 :

2.2.2022 :

3.2.2022 : die "Grünen" sind wieder weg

4.2.2022 :

Innen sind schon Zwischenwände gezogen.

Kommt nun ein Weg oder nicht ???

Könnten ja auch Stufen kommen und Gepflastertes - ist ja vielbenutzter Schulweg und nur knetiger rutschiger schräger Trampelpfad
über die Rasenfläche, dann Parkplatz und wieder im Matsch runter über Trampelpfad auf zerlatschtem Rasen.

6.2.2022 :

7.2.2022 : Fangen wieder in der Frühe im Dunkeln an mit ihren Baggern

    Folien sind abgeschnitten

8.2.2022 : nicht verbrauchtes Rohmaterial (Steine, Kies, Sand, Splitt ...) wird abgefahren

..und nochmal mit Rüttelplatte verfestigt

9.2.2022 :

10.2.2022 : Heute werden alle Bauzäune abgebaut und abtransportiert

11.2.2022 : ohne Bauzaun

12.2.2022 : muß nur nochmal drumherum durchgekehrt werden

innen

--------------------------------

Tagtgl. gehen komplette Klassen mit Lehrern (zum Schwimmen) :
morgens von der Schule zur Straßenbahn und nachmittags von der Straßenbahn zur Schule
über den matschigen schrägen Trampelpfad auf dem Rasen,
dann über den befahrenen Parkplatz und drüben wieder runter über den nächsten matschigen rutschigen Trampelpfad im Gras.
Denen sollte schon wieder ein sicherer Schulweg gegeben werden, statt den Weg neben dem Neubau einfach zu schließen !

Es sind ja nicht nur die Kinder, auch alle, die zum beschrankten Anwohnerparkplatz müssen und zig Gassigänger
und viele andere, die zur Straßenbahn sprinten.

        Hinweg

Rückweg, die Klasse sammelt sich

-------------------------------

13.2.2022 : Langsam geht die Diskussion um die Schließung des Weges zwischen Neubau und Parkplatz los -
in einer Email von flocke487 hieß es an mich :

"... Frau Jäger sitzt im Stadtrat für die Linke und hatte genau zu diesem Weg eine Anfrage
an die Stadtverwatung im Februar 2021 bei der Sperrung gestellt.

https://ratsinfo.magdeburg.de/getfile.asp?id=616704&type=do

Dazu dann die Anwort der Stadt dazu
https://ratsinfo.magdeburg.de/getfile.asp?id=617949&type=do

Da steht ja Explizit, dass der Weg nicht gesperrt sei, was ja falsch ist und zweitens, dass der Weg offen bleiben soll.

Wenn die Wobau den jetzt zulässt, ich warte die Antwort der Wobau ab, dann müsste man Frau Jäger einmal anscheiben
(https://www.dielinke-magdeburg.de/stadtratsfraktion/mitglieder/anke-jaeger/),
dass Sie nochmals jetzt bei der Stadt nachfragt, wieso der Weg nun verschlossen ist. ... "

flocke487 verwies auch auf den Artikel in der Volksstimme im April 2021 :
"In der Volksstimme aus April stand angehängter Artikel.
Dort steht ja drin, dass die Wegeverbindung vom Hochhaus
(mit Hochhaus ist denke ich die Bertolt-Brecht-Straße 16)
gemeint zur Leipziger Straße aufrechterhalten wird. .. "

Im April stand in der Volksstimme :

Volksstimme April 2021

offizielle Antwort-Mail der Wobau an mich :

Gesendet: Mittwoch, 16. Februar 2022 um 12:01 Uhr
Von: "WolfA"
An: "'Sabine Wenig'"
Betreff: AW: Weg neben Neubau Salbker Straße - z.B. Schulweg

Guten Tag Frau Wenig,
der Weg von welchem Sie berichtet haben wird im Zuge unseres Neubauprojekts stillgelegt.
Geplant ist hier einen Stellbereich für Fahrräder zu errichten.
Um zu der Straßenbahnhaltestelle zu gelangen ist unsere Parkplatzanlage zu umgehen
oder der Weg neben dem Hauseingang der Bertolt-Brecht-Str. 14c zu benutzten.
Natürlich ist es nicht Sinn und Zweck als Abkürzung den Trampelpfad über den Rasen zu nehmen,
aber leider auch nicht vermeidbar.
Die ehemalige Zuwegung diente als Feuerwehrzufahrt und war kein öffentlicher Weg.

Mit freundlichen Grüßen
i.A. Anja-Jane Wolf
Kundenbetreuerin
Wohnungsbaugesellschaft
Magdeburg mbH
Geschäftsstelle Süd
Flechtinger Straße 22a
39110 Magdeburg
Tel.: 0391-6104635
FAX: 0391-6104666
Mail: anja-jane.wolf@wobau-magdeburg.de
Web: www.wobau-magdeburg.de

----------------------------

Auch flocke487 hat eine abschlägige Email von der Wobau erhalten :

Sehr geehrter Herr K.,
zuständigkeitshalber wurde mir als Teamleiter der Schilfbreite Ihre E-Mail zur Beantwortung weitergeleitet.

Bezugnehmend auf Ihre Anfrage, kann ich Ihnen mitteilen,
dass wir bereits Ende des letzten Jahres den Durchgang an der Bertolt-Brecht-Straße 14c
wieder zur Leipziger Straße öffnen konnten.
Dieser Weg wird im Rahmen der Außenanlagengestaltung noch ausgebessert und ggf.
durch eine weitere Baumaßnahme an dem danebenliegenden Flachbau der Leipziger Straße 45 noch verbreitert.

Der Weg vor der Bertolt-Brecht-Straße 14-14c balkonseitig ist eine Feuerwehrzufahrt für unser Mietobjekt.
Durch unseren Neubau und den entstehenden Außenanlagen wird es keine direkte Zuwegung zur Leipziger Straße geben.
Hier entsteht ein Fahrradstellplatz und eine Grünfläche.
Personenverkehr auf unserem Parkplatz wird sich nicht vermeiden lassen, wir bitten um Ihr Verständnis.
Der Fußweg vor unserem Parkplatz entlang der Salbker Straße ist städtisches Grundstück,
dadurch kann dieser durch unser Unternehmen nicht ausgebaut werden.

Für Rückfragen stehen wir Ihnen gern zur Verfügung.
Mit freundlichen Grüßen
i. V. Sven Sablotny
Teamleiter Team 2
Geschäftsstelle Süd

14.2.2022 : Lüftungsteile werden angeliefert und auf das Dach geschafft und die Außenbeleuchtung und die Rollo´s werden montiert

15.2.2022 :

16.2.2022 : Materiallieferung und Containerbefüllung

17.2.2022 :

18.2.2022 : genervte Hundebesitzer auf Matschweg und Mutter auf Schulweg - der Weg zwischen Parkplatz und Neubau scheint verloren

21.2.2022 : Containerbeladung und Materiallieferung

22.2.2022 : Lüftungsteile vom Dach sind eingebaut

23.2.2022 : Materiallieferung und Außentreppe wird mit Holz verkleidet

24.2.2022 : Außentreppe wird fertig mit Holz verkleidet und Rollo´s werden fertig gemacht

26.2.2022 : Am Eingang noch ein Wasserproblem

Hier hat sich schon ein Trampelpfad gebildet.

28.2.2022 : Container-Wechsel

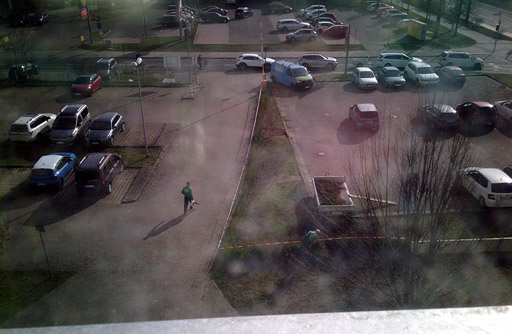

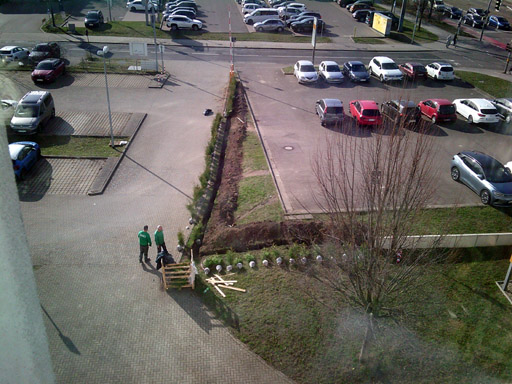

    Vermessung

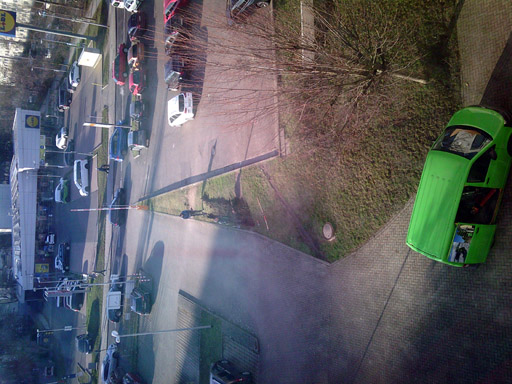

sogar der Bagger fährt über den Trampelpfad und Parkplatz

        Eingangsbereich

  Wobau-Fotograf

Email der Wobau :

Gesendet: Dienstag, 01. März 2022 um 12:57 Uhr
Von: "SablotnyS"
An: "'sabine_wenig@gmx.de'"
Cc: "WilleniusK" , "WolfA"
Betreff: AW: Fw: AW: Weg neben Neubau Salbker Straße - z.B. Schulweg

Sehr geehrte Frau Wenig,

bei dem von Ihnen beschriebenen Weg handelt es sich um die Feuerwehrzufahrt und um die Zufahrt des Mieterstellplatzes
unseres Objektes Bertolt-Brecht-Straße 14-14c und nicht um einen öffentlichen Weg. Die Feuerwehrzufahrt
endet am Fluchttreppenhaus des Neubaus. Ein Weg zwischen Parkplatz und der Leipziger Straße wird durch
uns nicht hergestellt, am Giebel des Neubaus entsteht für die Nutzer des Geschäftsgebäudes und dessen
Besucher ein Fahrradabstellplatz. Bitte haben Sie dafür Verständnis.

Ein öffentliches Wegerecht existiert nach wie vor für den vorhandenen Fußweg entlang der Hauseingängen
der Bertolt-Brecht-Straße 14-14c bis zum Durchgang Leipziger Straße 45. Dieser Durchgang wurde im
Verlauf der Bauarbeiten aus Sicherheitsgründen vorübergehend gesperrt, ist aber zwischenzeitlich
wieder geöffnet worden. Über diesen Fußweg ist die Haltestelle der MVB auch für alle Bürger barrierefrei erreichbar.
Weitere Verpflichtungen zur Gewährung eines Wegerechts bestehen auf dem vorgenannten Grundstück durch die WOBAU nicht.
Wir beobachten jedoch ebenfalls seit längerem, dass zahlreiche Fußgänger den Parkplatz als Abkürzung nutzen
und werden daher durch Hinweisschilder auf unser Grundstück und die Feuerwehrzufahrt hinweisen.

Mit freundlichen Grüßen
Wohnungsbaugesellschaft
Magdeburg mbH

i.V. Kerstin Willenius    i. V. Sven Sablotny
Abteilungsleiterin    Teamleiter Team 2

Wohnungsbaugesellschaft Magdeburg mbH
Geschäftsstelle Süd
Flechtinger Straße 22a
39110 Magdeburg

Tel.:    0391/ 610-4646
Fax.:    0391/ 610-4666
E-Mail:    sven.sablotny@wobau-magdeburg.de
Web:    www.wobau-magdeburg.de

-----------------------------

und flocke487 schrieb mir :

"... Habe heute Antwort von Frau Jäger erhalten, das interessanteste war dabei dann,
dass sie im Rat nachfragen will wieso der Plan geändert wurde,
Wobau ist ja städtisch und damit müssen die ja dem Rat das ggf. auf Nachfrage auch mitteilen. ..."

1.3.2022 : Innenarbeiten

2.3.2022 :

3.3.2022 : roter Flatterzaun auf dem Parkplatz gespannt und Stahlzaun für weggefallenen Weg wird geliefert

    Dreck weg

3.3.2022 : Handlauf an der Treppe wird noch angebaut - Gitter war doch nicht als Zaun gedacht

4.3.2022 :

grüne Hebebühne zum Rollo obere Etage dran machen

        Trampelpfad

Typisch Deutsch : Liege (Parkplatz) wird schon tags davor (bzw. Wochenende davor) mit Handtuch (mit Netz hier) reserviert

5.3.2022 : außen sogar Anti-Spayer-Schutz-Anstrich

6.3.2022 :

7.3.2022 :

8.3.2022 : Material über Lastenaufzug auf´s Dach

9.3.2022 :

Unfall direkt vor meinem Balkon an der Salbker Str. - 9.3.2022 abends gegen 21 Uhr
- https://www.volksstimme.de/blaulicht/unfall-in-magdeburg-zwei-personen-in-salbker-strasse-schwer-verletzt-3348287
- https://www.mz.de/mitteldeutschland/sachsen-anhalt/unfall-in-magdeburg-zwei-personen-in-salbker-strasse-schwer-verletzt-3348287
- https://www.tag24.de/nachrichten/unfall/renault-rauscht-in-fussgaenger-zwei-rentner-lebensgefaehrlich-verletzt-2364614

BEIM ÜBERQUEREN DER STRASSE
Zwei Fußgänger in Magdeburg von Auto erfasst - Mann stirbt im Krankenhaus
https://www.volksstimme.de/blaulicht/magdeburg/unfall-in-salbker-strasse-in-magdeburg-fussgaenger-
von-auto-erfasst-mann-tot-3348287?%23cleverpush=#?cleverPushBounceUrl=
https%3A%2F%2Fwww.volksstimme.de%2F&cleverPushNotificationId=y5ExiAXNJYnTeRDim

Hätte dieser Unfall vermieden werden können ?
Wäre der Weg zwischen Parkplatz und Neubau zum Benutzen freigegeben gewesen, wären diese beiden Rentner (86 und 87)
ggf. nicht über den Trampelpfad am Parkplatz und dann an der offenen Schranke über die Salbker Str. gegangen
und somit nicht vom Renault überfahren worden ??
Hätte es ggf. schon gereicht, wenn die Parkplatzschranke geschlossen gewesen wäre ?

10.3.2022 :

11.3.2022 :

13.3.2022 : Was wird denndas auf dem Dach - doch Bepflanzung ?

14.3.2022 : viel Lieferung in Balkontüre im Obergeschoß

15.3.2022 :

Was passiert jetzt hier im Dunkeln ? Ah, sie bauen Wahlplakat auf - interessant : auf Baustelle Licht und noch Transporter

16.3.2022 : jetzt ist klar, was auf das Dach des Neubaus kommt : Solaranlage

ah, so sieht das Wahlplakat aus :

der Trampelpfad bleibt wohl so

17.3.2022 : wieder Erdeanlieferung ? Dann fangen sie an zu buddeln -

ah : zwei Leitungsschächte und Betonklotz drauf für E-Ladestationen (eine im Eck und eine am ersten Parkplatz)

18.3.2022 :

        schon Werbung dran

Eingangsbereich muß noch Klingelanlage

21.3.2022 :

        Steinpodeste, wo die Ladesäulen dann drauf kommen

22.3.2022 :

gehört das dazu ? vielleicht Schaltphasen der Ampeln ändern

    dicke Starkstromkabel aus Betonsockel für E-Aufladestation

23.3.2022 :

    Fensterputzer

24.3.2022 :

Trampelpfad bleibt so

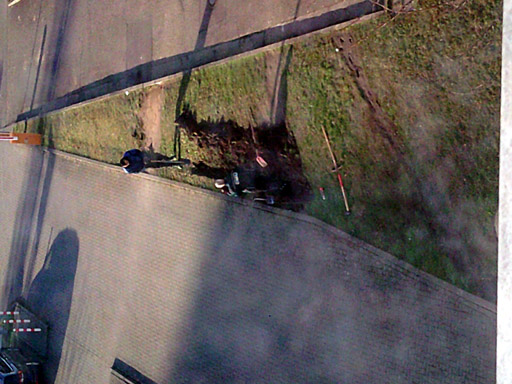

Erdarbeiten

25.3.2022 :

26.3.2022 : schwarze E-Ladesäulen sind montiert

28.3.2022 : Grubbern die festgetretene Erde um und lockern sie auf und streuen Grassamen (auch am Eingang B-B-Str. 14c)

    jetzt mit Lamellenvorhang und grüner Welle

29.3.2022 :

ab hier mit Handy fotografiert, weil Fotoapparat schwarz bleibt : Qualität schlechter

30.3.2022 : pflanzen Sträucher als Begrenzung drumherum beim ehemaligen Weg

Fahrradständer vor Wobau

31.3.2022 : Wobau-E-Auto kommt an E-Ladestation

1.4.2022 : Schneefall über Nacht

2.4.2022 : 2 Wobau-Parkplätze an E-Säulen belegt über das Wochenende

Die Wobau eröffnet am 4. April 2022 ihr Servicebüro im Neubau Salbker Straße 1
https://www.magdeburger-news.de/?this=frame&c=20220401083621

md-news

4.4.2022 :

Auch die Ärzte sind schon zum 1.4.2022 in die obere Etage eingezogen und behandeln ab 4.4.2022 ihre Patienten dort.

    Leipziger Str. 45

    Salbker Str. 1

Die aktuelle WOBAU-Zeitung berichtet groß über Salbker Str. 1 :
https://www.wobau-magdeburg.de/media/uploads/download/nachbar_2022_FJ_15.pdf

Seite 2 :

Wobau-Zeitung_Fruehling2022_seite2

Seite 4-5 : (zum Vergrößern anklicken)

Salbker Straße • Wohnungen in Magdeburg
"Ein Friseur, ein Kosmetiksalon sowie ein Hausarzt mit seiner Praxis und
eine Logopädie werden in der Salbker Straße 1 einziehen."
https://www.wobau-magdeburg.de/fuer-interessenten/bauprojekte/salbker-strasse

repräsentative Büroräume (Erstbezug) - WOBAU ...
"Salbker Str. 1 · 39120 Magdeburg. 1.410,15 € Warmmiete. 79,0 m². Bürofläche. 1. OG Lage. 3. Zimmer.
Objektnummer: 1.9500.1.903. verfügbar: 01.03.2022."
https://www.wobau-magdeburg.de/fuer-interessenten/wohnungen

Salbker Straße: Mittendrin im Quartier - Wir sind Magdeburg
"01.02.2022 — Denn das Verwaltungsobjekt mit der Adresse Salbker Straße 1,
dessen Eingang sich allerdings in der Leipziger Straße befindet, wird auch das ..."
https://www.kompakt.media/salbker-strasse-mittendrin-im-quartier/

Baustelle Salbker Str. 1,: Fotos und Bewertungen auf Nicelocal.com.de. ...
"Magdeburg Unternehmensdienstleistungen in Magdeburg Baustelle Salbker Str. 1 ..."
https://nicelocal.com.de/magdeburg/business/baustelle_salbker_str_1/

Ausbau der Salbker Straße in Magdeburg auf Platz 5 der ...
"12.04.2021 — Magdeburg. Soll die Salbker Straße zwischen Dodendorfer und Leipziger Straße
auch auf der nördlichen Seite einen Fußweg erhalten?"
https://www.volksstimme.de/lokal/magdeburg/ausbau-der-salbker-strasse-in-magdeburg-auf-platz-5-der-prioritatenliste-1753654

Übersicht der Bebauungspläne der Landeshauptstadt Magdeburg - Stand: 04.02.2022 (Amtsblatt 4/2022)
"410-2 SALBKER STRASSE / HOPFENBREITE in Bearbeitung Frau Jungk"
https://www.magdeburg.de/Start/B%C3%BCrger-Stadt/Leben-in-Magdeburg/Umwelt/
Klimaschutzportal/Bauen-und-Wohnen/Neubau/index.php?La=1&object=tx,698.3514.1&kat=&kuo=2&sub=0&&ffsn=true

Wohnungsbaugesellschaft Magdeburg - Posts | Facebook
"April ein neues Servicebüro in der Salbker Straße 1 offen. In rund 15 Monaten Bauzeit
ist dort ein Neubau an der Ecke Leipziger Straße entstanden."
https://business.facebook.com/wobau.magdeburg/posts

MACON BAU GmbH Magdeburg Archive
"Magdeburg, Ausbau des Rohbaus in der Salbker Str. 1 In unmittelbarer Nähe
zum Magdeburger Universitätsklinikum errichtet die WOBAU einen zweistöckigen ..."
https://www.macon-bau.de/tag/macon-bau-gmbh-magdeburg/

------------------------------------

6.4.2022 :

Leipziger Str. 45 - ehem. Sitz vom Arzt und Friseur - wird als nächstes saniert

Salbker Str. 1 - neuer Sitz von Arzt und Friseur und WOBAU :

mittlerer Hauseingang (rechts fehlt noch Klingelanlage)

Erdgeschoß (rechts WOBAU und links Friseur haben außen Eingänge) - geradeaus Treppe und Fahrstuhl

Sicherheitsraum und wenn man sich umdreht : der Ausgang

Treppenaufgang zum Obergeschoß (Ärzte : links) und geradezu Logopäde
oben in der Decke : Notausstieg zum Dach - Licht geht mit Bewegungsmelder an

Praxis-Eingänge - Herr Dr. Naumann, Frau Dr. Anton (linkes Bild) und Logopäde

oh, ich spiegele mich

Blick bei Herrn Dr. durch die Eingangstüre (Spiegelungen)

und wieder Treppe runter und raus.

Fahrradständer vor der Wobau (statt dem geplanten Weg jetzt Sträucher)

Friseur ist noch am Malern

---------------------------------

---------------------------------

Hieß es nicht mal, es soll ein Bäcker einziehen ? Was ist daraus geworden ?

---------------------------------

Mist !
Ich war gerade bei google-map und mußte feststellen,
daß die meine Rezension für "Baustelle Salbker Str. 1" gelöscht haben, weil jetzt der Bau fertig ist -
somit sind aber alle Verknüpfungen weg und meine Baustellenbilder stehen jetzt unter "unbekannter Ort" -
wenigstens haben sie nicht noch alle meine Bilder und Klicks dazu gelöscht !
Also Ihr findet die Foto´s jetzt in meinem Profil unter :
https://www.google.com/maps/contrib/102385828016451976976/photos/@
52.0991614,11.6187479,16z/data=!3m1!4b1!4m3!8m2!3m1!1e1?hl=de

Damit ist aber auch der Verweis auf meine Webseite hier nicht mehr in google-map.
Mal sehen, wie ich die jetzt wieder da rein kriege ?

Komisch : ganz gelöscht haben sie es in google-map aber nicht
- hier sind noch meine Rezension und 44 Bilder aus "Ort" ´Baustelle Salbker Str. 1´ :
https://www.google.com/maps/place/Salbker+Str.+1,+39120+Magdeburg/@52.0988654,11.6187263,17z/data=
!4m8!1m2!11m1!3e4!3m4!1s0x47a5f59a7f5eb0ad:0x30743af9199ef733!8m2!3d52.0988654!4d11.620915?hl=de

Läßt sich zwar anschaun, aber nicht mehr bearbeiten.

7.4.2022 :
Habe jetzt einen neuen "Ort" ´Salbker Str. 1´ in google-map angelegt und eine Rezension geschrieben
und alle 331 Baustellenbilder da reingeladen.
Ich hoffe, daß sie diesmal drinne bleiben mit Verlinkung, damit sie auch gefunden werden und richtig beschriftet
sind und auch diese Webseite hier dort wieder verlinkt ist.
https://www.google.com/maps/place/Salbker+Str.+1/@52.0988654,11.6187263,17z/data=!3m1!4b1!4m12!1m6!3m5!1s0
x47a5f5311abe3c17:0xb6a3ccd9b1e03337!2sSalbker+Str.+1!8m2!3d52.0988654!4d11.620915!3m4!1s0x47a5f5311abe3c17
:0xb6a3ccd9b1e03337!8m2!3d52.0988654!4d11.620915?hl=de

---------------------------------

7.4.2022 : Der Alltag kehrt ein

8.4.2022 :

9.4.2022 : Parkplatz hat jetzt auch eigenes Schild

12.4.2022 : riesige Haus-Nr. und Briefkästen sind dran

- mit Automatik-Tür für Rollstuhlfahrer unten am Eingang der Ärzte - ähnlich wie in den Krankenhäusern -
also rechteckige Türöffner-Fläche drücken !

        jetzt Zaun

    Friseur noch Umbau

13.4.2022 :

14.4.2022 :

Dixiklo wird geleert

    Container wird abgeholt

15.4.2022 :

Klingelanlage und Briefkästen sind fertig

    Arzträume

Wartezimmer

    schon beschmiert

16.4.2022 : Endlich ist der neue Fotoapparat da - wieder bessere Fotoqualität !

17.4.2022 :

Sehe gerade bei google-map : Dr. Naumann hat ein Innenbild der Praxis rein gelegt : Danke !

https://www.google.com/maps/place/Dr.+med.+Jens-Olaf+Naumann/@52.0994234,11.6206404,3a,75y,90t/data=!
3m8!1e2!3m6!1sAF1QipMOs9r7wP2_ZaHdC5Sinq97MBnH2Y0PNjmJ2NI!2e10!3e12!6shttps:%2F%2Flh5.googleusercontent.com
%2Fp%2FAF1QipMOs9r7wP2_ZaHdC5Sinq97MBnH2Y0PNjmJ2NI%3Dw203-h114-k-no!7i4032!8i2268!4m18!1m9!3m8!1s0x47a5f5c5
23d8cf03:0x161326369fd304cd!2sDr.+med.+Jens-Olaf+Naumann!8m2!3d52.0987713!4d11.6208876!14m1!1BCgIgARICEAE!16
s%2Fg%2F1tfb0_sn!3m7!1s0x47a5f5c523d8cf03:0x161326369fd304cd!8m2!3d52.0987713!4d11.6208876!14m1!1BCgIgAQ!16s%
2Fg%2F1tfb0_sn?hl=de#

Rechte Dr. Naumann

17.4.2022 :

20.4.2022 : Alltag

21.4.2022 : Der Container wird abgeholt

25.4.2022 : Alltag

26.4.2022 : Der Hausmeister

2.5.2022 :

    E-Tanken

    Büsche und Gras wachsen

3.5.2022 : um E-Säulen wird gepflastert

5.5.2022 :

6.5.2022 : Grünanlagenpflege

        auf´s Dach

10.5.2022 : 4 Arzt-Tafeln (eine noch leer ???)

Friseur : Glas spiegelt

12.5.2022 : Rasen mähen

    Friseur hat Banner an Fenster und Eingang gemacht

    Friseur macht Inneneinrichtung - wird wohl zum 1.6.2022 eröffnen

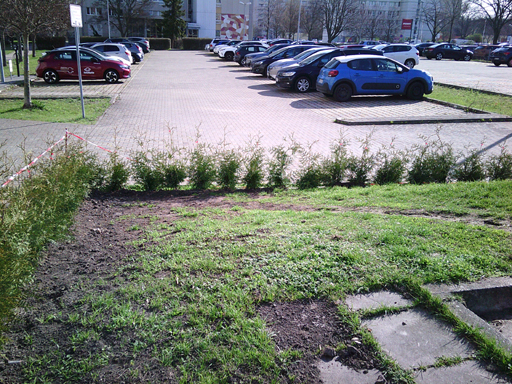

Sträucher und Rosen und Unkraut wächst vor Wobau

16.5.2022 :

20.5.2022 : Fenster putzen

24.5.2022 : Friseur hat geöffnet

24.5.2022 : Rasen mähen und Container-Auto

25.5.2022 : Rasen mähen und neuen Rasen wässern

10.6.2022 : und wieder mit kleinem Bagger Krach und Dreck beim Erdebuddeln vor den Balkon´s (für weitere E-Anschlüsse)

Zaun vor Wobau-Fenster hat verschlossenes Tor

13.6.2022 : nach dem Wochenende geht es weiter mit den Buddelarbeiten

17.6.2022 : Wässern der neuen Rasenflächen und Büsche und Bäume

Beiträge in der WOBAU-Zeitung Ausgabe Sommer 2022 :

https://www.wobau-magdeburg.de/mieterservice/wobau-magazine

18.7.2022 : Heckenschnitt

23.7.2022 : Hecken total verschnitten und Geschnittenes nicht oben abgemacht

5.8.2022 :

E-Tankstelle wird gut angenommen

    Licht an, Fenster auf ...

12.8.2022 : Rasenmähen

8.9.2022 : Rasenmähen

12.9.2022 : Kehrmaschine

12.9.2022 : noch eine Bürofläche frei in Salbker Str. 1
- Fenster im Durchgang zwischen Leipziger Str. und meinem Eingang Bertolt-Brecht-Str. 14c

TIP TOP NEU!!! Auch für Start-Up´s geeignet
"Salbker Str. 1 · 39120 Magdeburg. 79,0 m². Bürofläche. 948,00 € Kaltmiete.
1.456,56 € Warmmiete. 1. OG Lage. 3. Zimmer. Objektnummer: 1.9500.1.903."
https://www.wobau-magdeburg.de/gewerbe-objekt/magdeburg-leipziger-strasse-salbker-str-1/56731

Beitrag über Friseur Farbspiel in der Wobau-Zeitung Herbst 2022

Fußweg zugebaut
Wege-Ärger an Leipziger Straße in Magdeburg
https://www.volksstimme.de/lokal/magdeburg/wege-arger-an-leipziger-strasse-in-magdeburg-3485920

Zwischen Gehweg und Parkplatz an der Leipziger Straße in Magdeburg hat sich dieser Trampelpfad etabliert.
Foto: Konstantin Kraft in diesem Volksstimme-Artikel

Foto: Konstantin Kraft in Volksstimme

16.11.2022 :
Derzeit ist auch noch der einzigste Fußweg (entlang der Salbker Str) gesperrt,
weil am Hochhaus hinten an der Straße (Ecke Bertolt-Brecht-Str.) gebaut wird -
man ist also gezwungen, den matschigen Dreckpfad auf der Wiese vom Parkplatz runter, zu nehmen.

------------------------------

13.10.2022 :

24.10.2022 :

8.11.2022 : Wobau hat Scheiben des ehem. Friseur- und Kosmetik-Geschäftes mit Wobau-Werbung plakatiert

14.11.2022 :

20.11.2022 : Herrliche Sonnenuntergänge über Salbker Str. 1

21.11.2022 : Herbst-Deko beim Arzt und Weihnachtsdeko an Salbker Str. 1

Standorte - Flinkster - Mein Carsharing
Fahrzeuge am Standort WOBAU - Salbker Str. 1 in Magdeburg
https://www.flinkster.de/kundenbuchung/process.php?proc=station&station_id=409213&

PM-Kooperation-WOBAU-Magdeburg-teilAuto.pdf
"Page 1. Pressemitteilung. Leipzig, 09.08.2021. Kooperation von WOBAU Magdeburg und teilAuto: ...
Station in der Salbker Straße."
https://teilauto.net/files/teilauto/alt/2021/08/PM-Kooperation-WOBAU-Magdeburg-teilAuto.pdf

https://teilauto.net/

Frau M. A. Westermann (Azubi Immobilienkauffrau 3.Lehrjahr) - Telefonnr.: 0391/610 4635 von
Wohnungsbaugesellschaft Magdeburg mbH - Breiter Weg 1 - 39104 Magdeburg
E-Mail:marieann.westermann@wobau-magdeburg.de - Web: www.wobau-magdeburg.de
teilt dazu mit :
"Hilfsweise leiten wir Sie zu unserer Homepage weiter, wo die Konditionen für unsere Mieter ersichtlich sind
(Carsharing Angebote • Wohnungen in Magdeburg | WOBAU Magdeburg (wobau-magdeburg.de) --- https://www.wobau-magdeburg.de/mieterservice/carsharing-angebote

Die Anmeldung unserer Mieter für eine teilAuto-Nutzung erfolgt in einem Online-Verfahren (bildgebender PC / Smartphone erforderlich).
In diesem Ablauf muss dann zum Nachweis des Mietverhältnisses die erste Seite des Mietvertrages übermittelt werden. Somit können Sie die Vorteile durch diese Kooperation nutzen.

Bei weiteren Fragen oder Anregungen stehe ich Ihnen gern zur Verfügung. Vielen Dank!"

Carsharing-Jahresbilanz – Anbieter teilAuto wächst mit Branche
https://www.magdeburger-news.de/?this=frame&c=20230220080441

---------------------------------------

24.1.2023 vermeldet mir google-map per Mail, daß mein Eintrag über Salbker Str. 1 schon 70 000 Mal aufgerufen wurde.

---------------------------------------

8.2.2023 : nochmal alles bereift und Winter :

---------------------------------------

21.2.2023 : gerade kam per Mail von google-map :
mein Bild von Salbker Str. 1 wurde 80 000 Mal aufgerufen !

---------------------------------------

und endlich am 18.2.2023 zeigt auch google-map die Salbker Str. 1 als Haus an !!

Was ist das für ein ovaler brauner Ring auf dem Dach ? Dreck vom Regenwasser ???

---------------------------------------
